ХІД РЕКОНСТРУКЦІЇ ПОЛІГОНУ. СТАН НА 26.10.2018

На полігоні продовжуються роботи по проекту реконструкції та у рамках програми з ліквідації аварійних схилів.

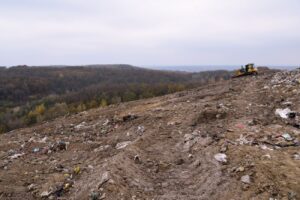

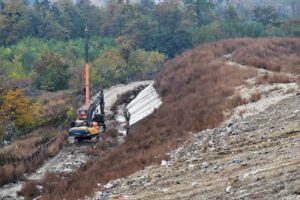

Так на першій карті завершується укріплення стінки дамби – встановлено 40 з 50 бетонних плит, та продовжується накриття схилів грунтом. Крім того, зі сміття, яке вивозиться з другої карти, почалося формування нижньої частини куполу.

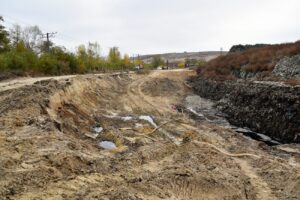

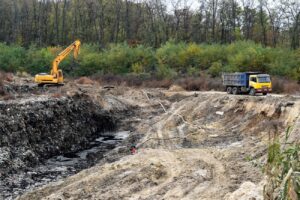

На другій карті виймаються відходи з верхнього б’єфу дамби задля виконання сполучення існуючої і новонасипаної дамб. Також почалася доставка суглинку для укріплення цієї дамби.
